2024 Waterput in Piedra Blanca de las Cuchillas (AK3)

De waterput in de Sloppenwijk Piedra Blanca de las Cuchillasandreaskerk

Diegillo las cuchillas klIn de 40-dagen tijd (vastentijd) had de Andreaskerk op zich genomen om te proberen 2 drinkwatersystemen bij elkaar te sparen.
Het werden er 4!

Begin mei is de eerste van de 4, in het dorpje El Palmar del Cuey afgerond.

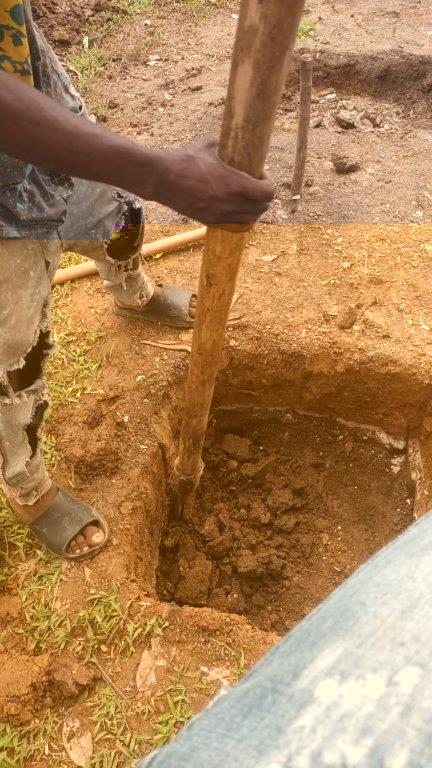

Daarna is 3 mei begonnen met de boring van de put in Diegillo las cuchillas.

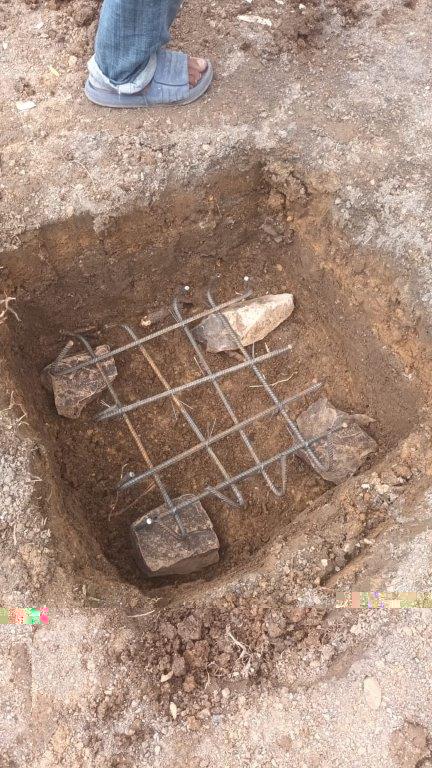

Inmiddels, 5 mei, is de boring geslaagd en blijkt het water drinkbaar en wordt fe bouw getart.

Na 5 mei had het boorbedrijf een probleem

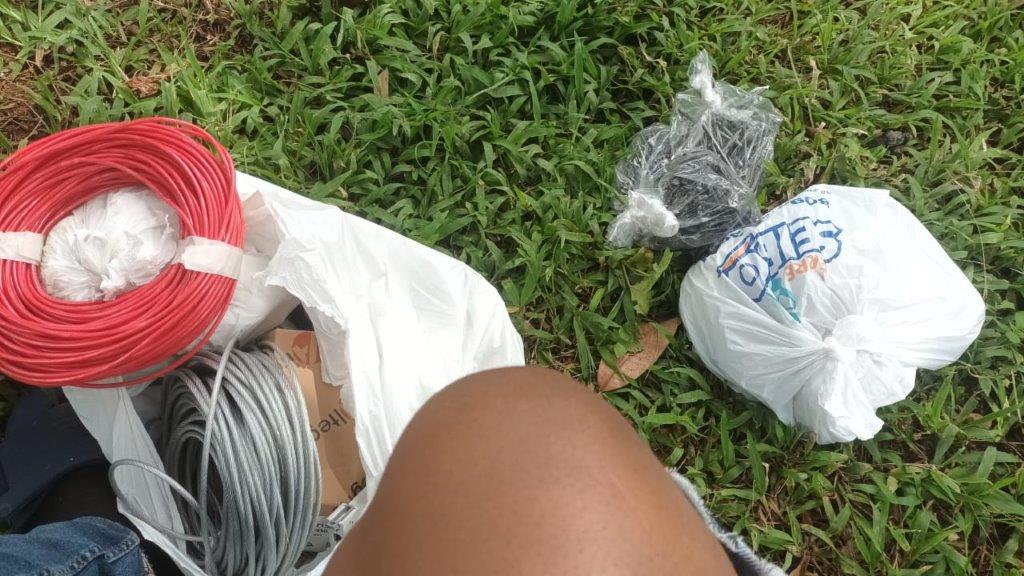

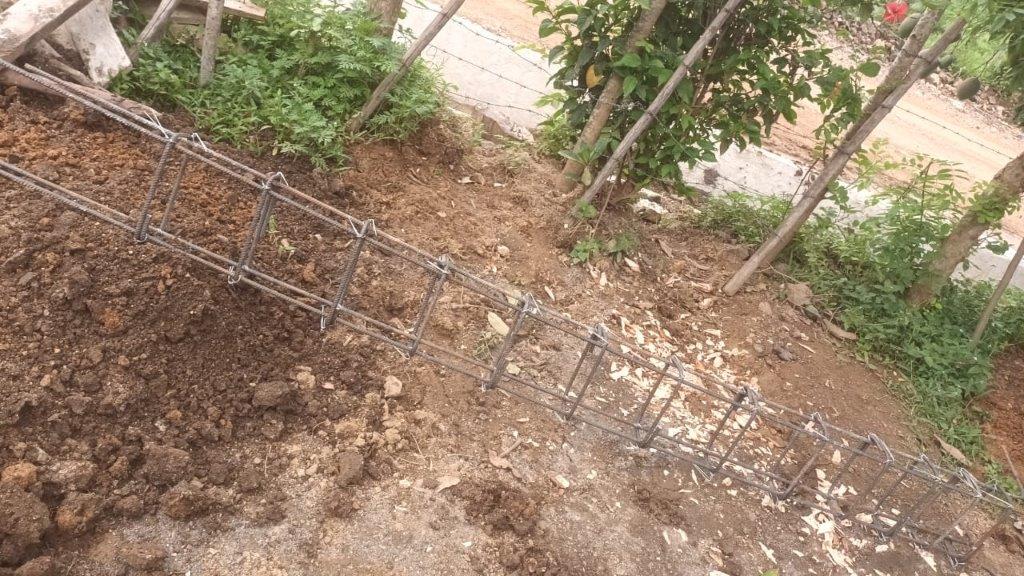

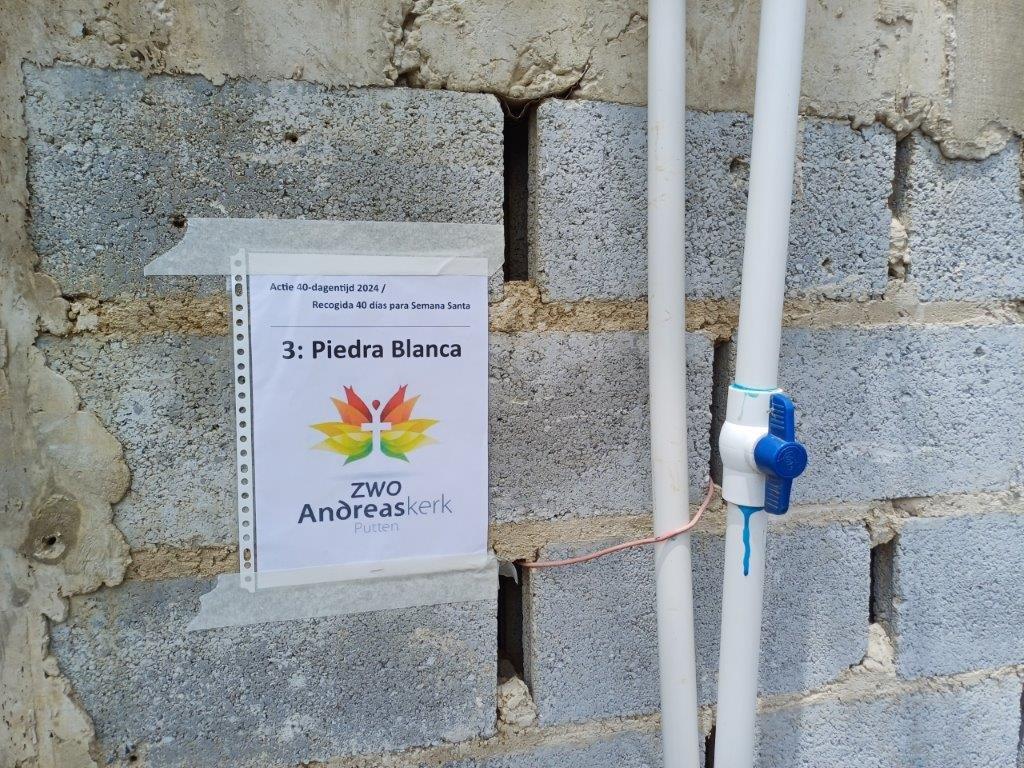

De boorinstallatie kon het gebied niet uit, omdat de toegangsweg te slecht is. We hebben toen besloten de sloppenwijk Piedra Blanca de las Cuchillas als volgende uit te voeren.

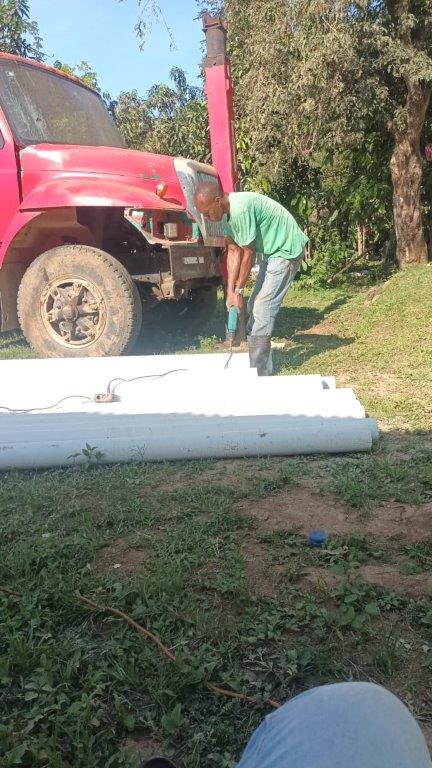

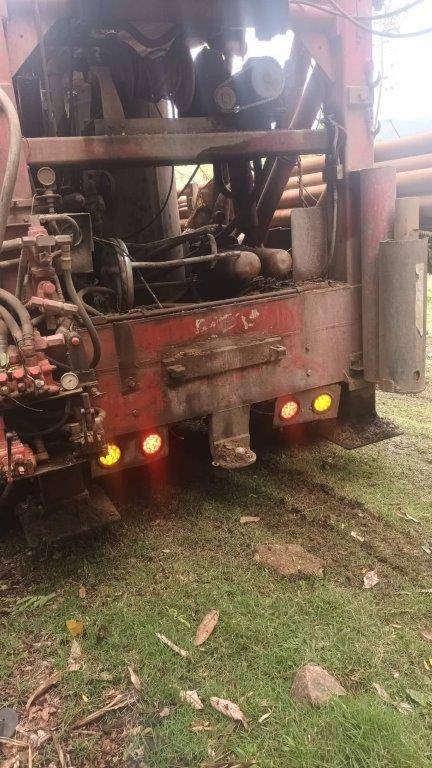

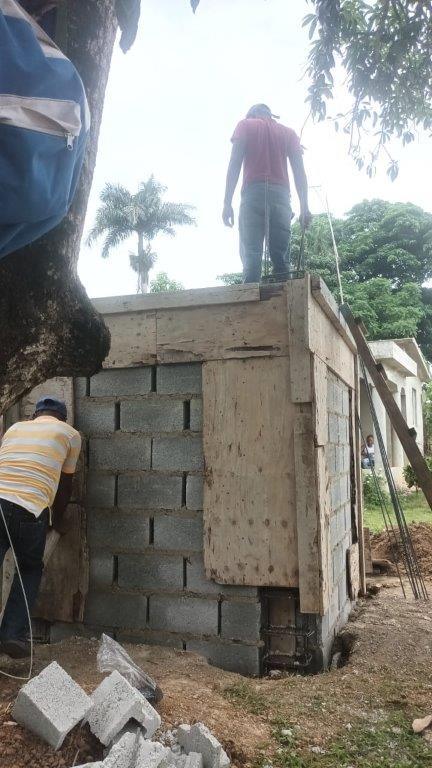

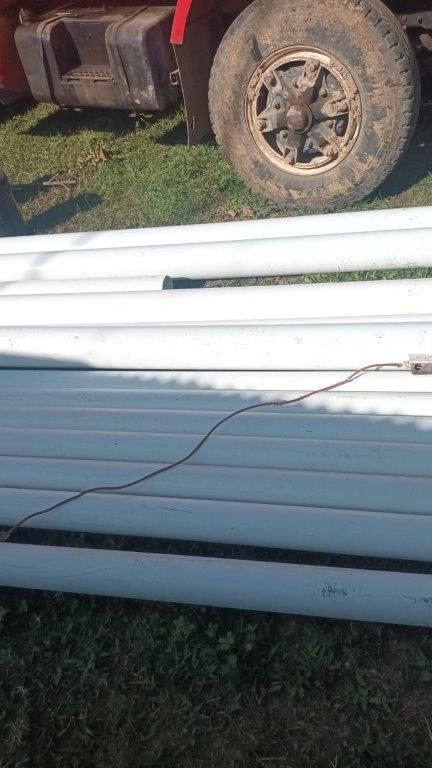

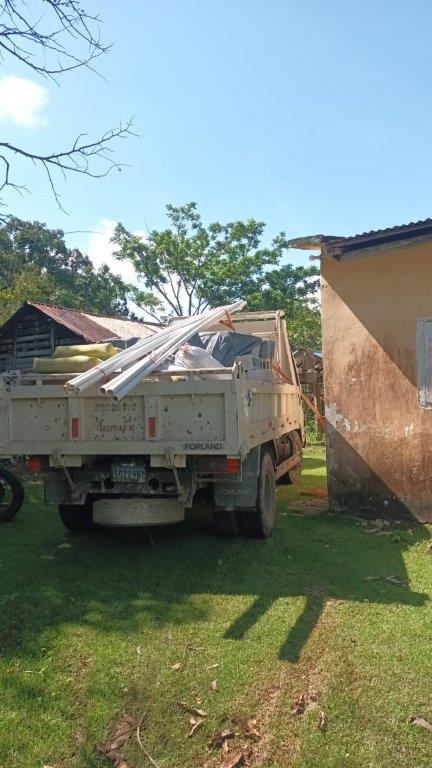

17 mei is de boorinstallatie daar opgebouwd.

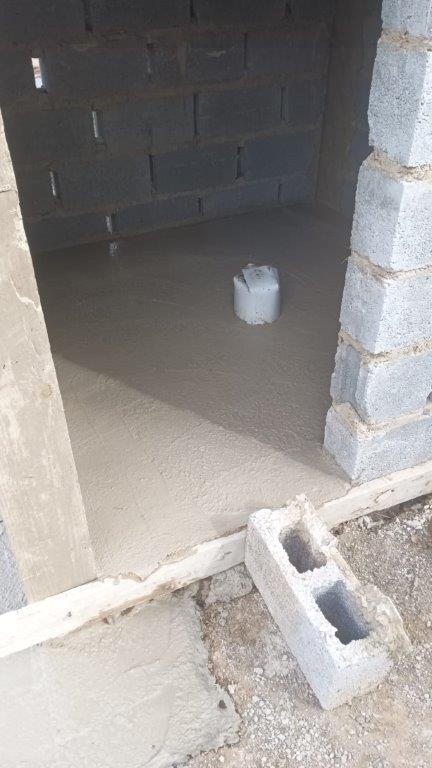

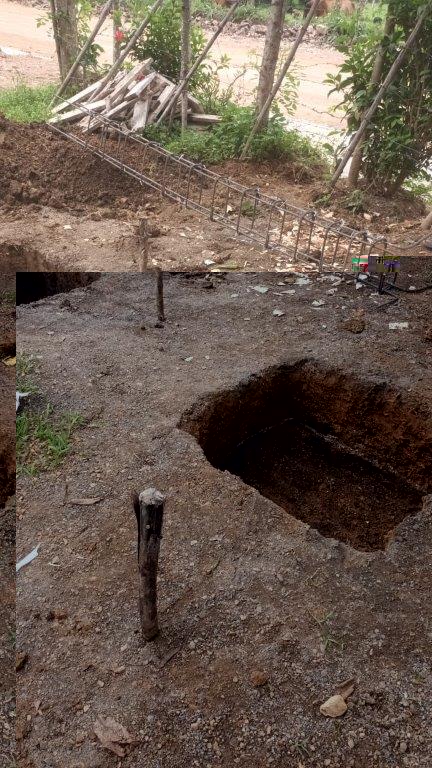

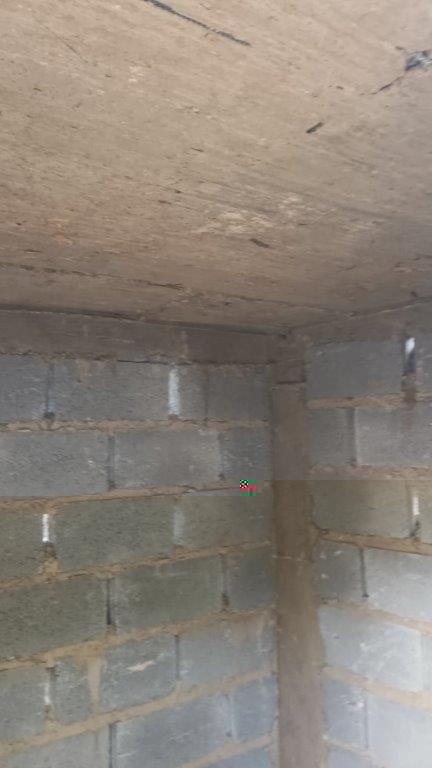

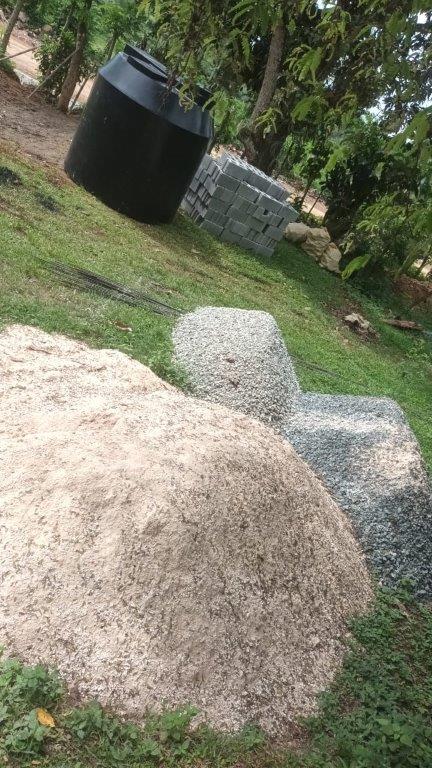

18 mei is de derde boring afgerond, in het dorpje Piedra Blanca de las Cuchillas. Ook deze boring is prima gelukt. We verwachten over ongeveer 2 weken op deze locatie de watertoren te kunnen gaan bouwen.

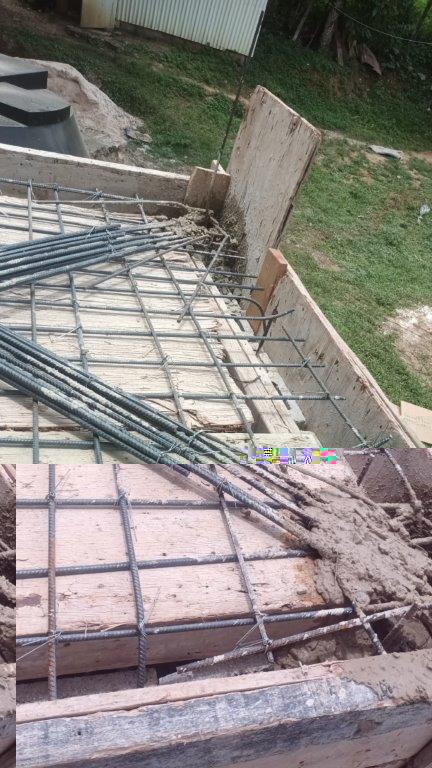

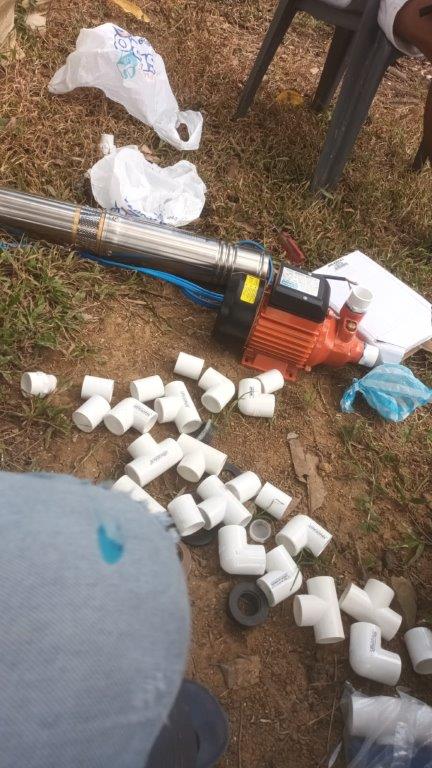

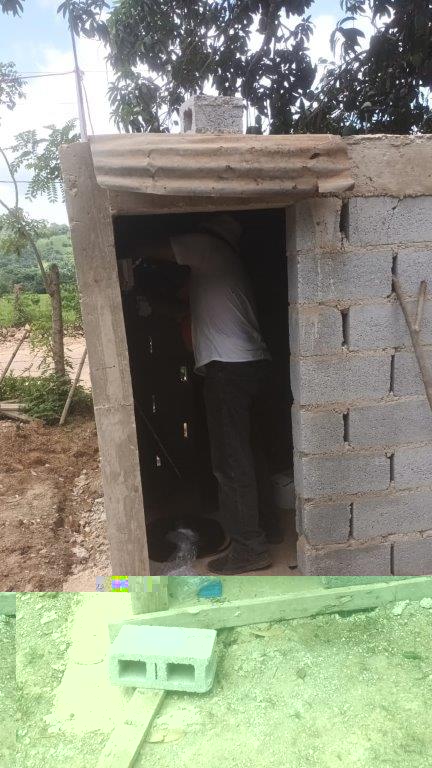

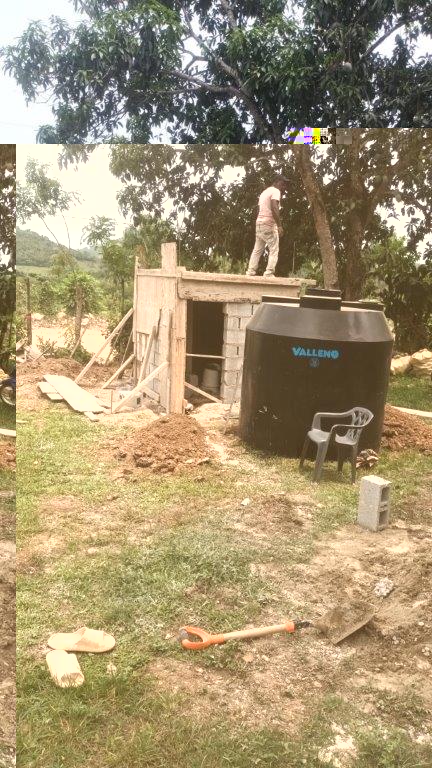

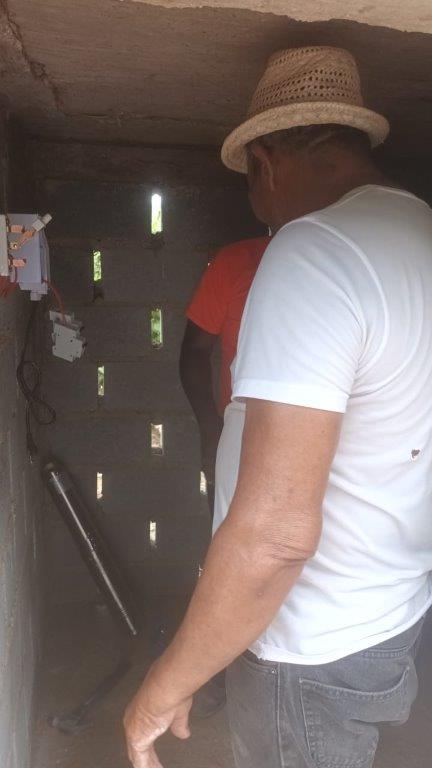

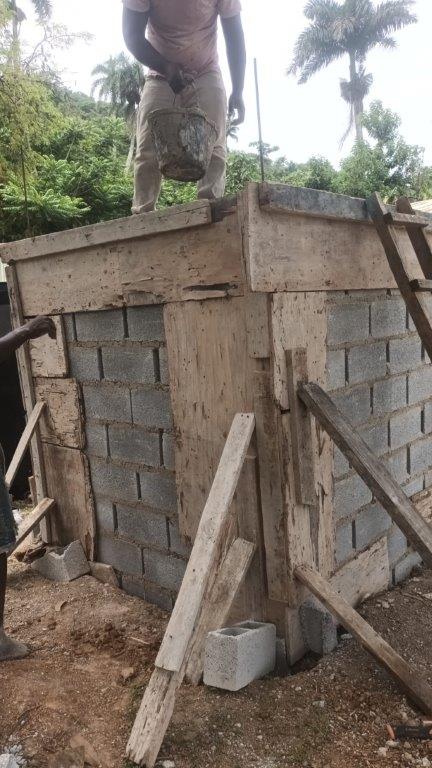

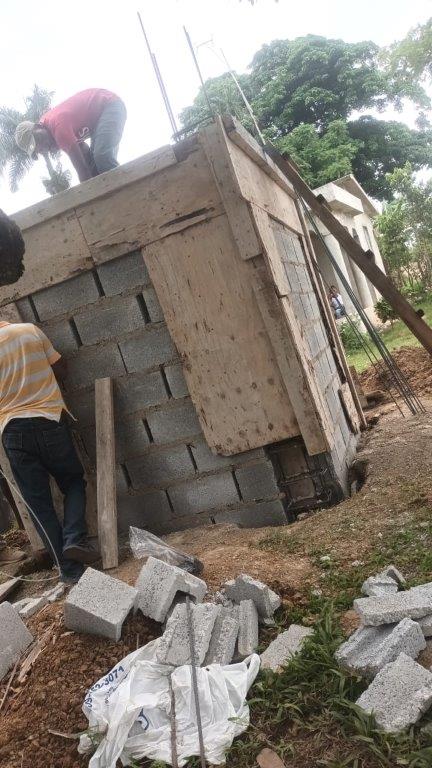

8 juni is de opbouw bijna gereed.  De komende week wordt de pomp geplaatst en aangesloten.

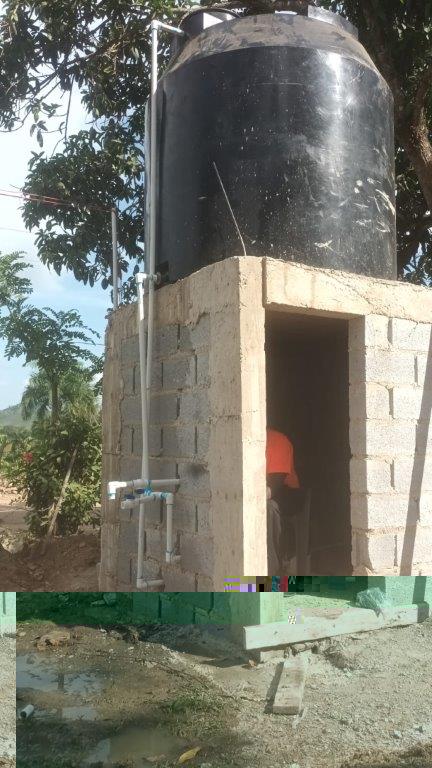

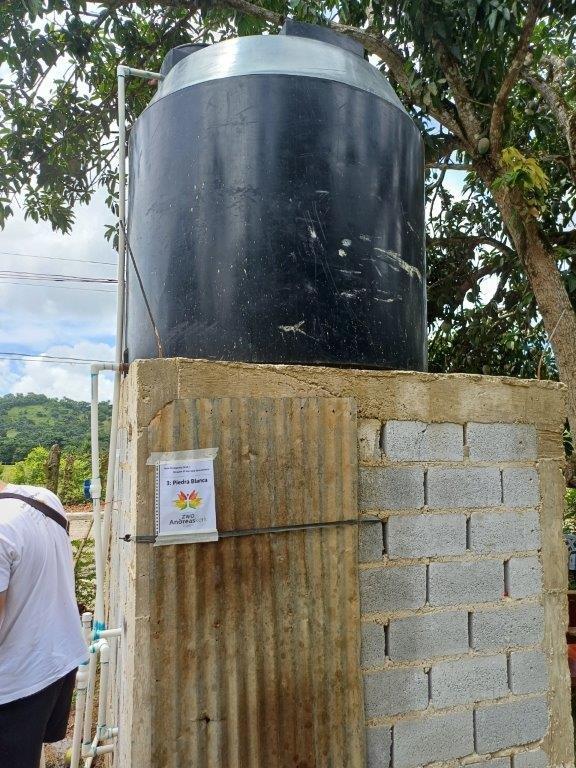

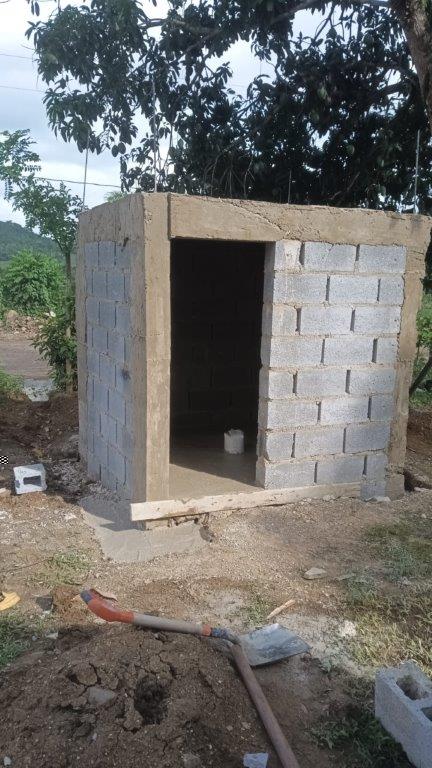

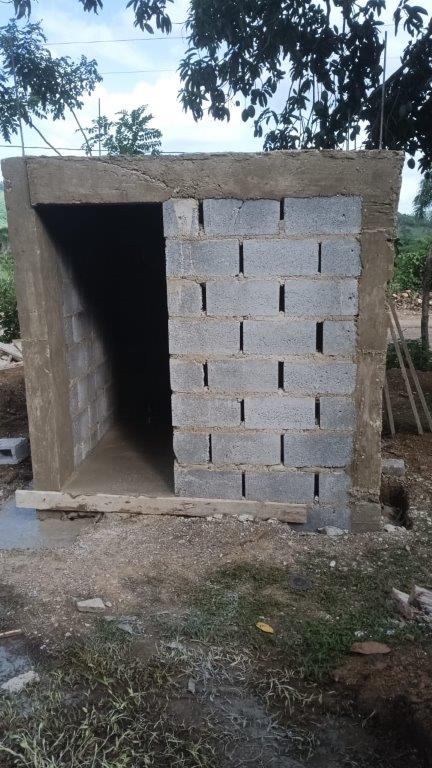

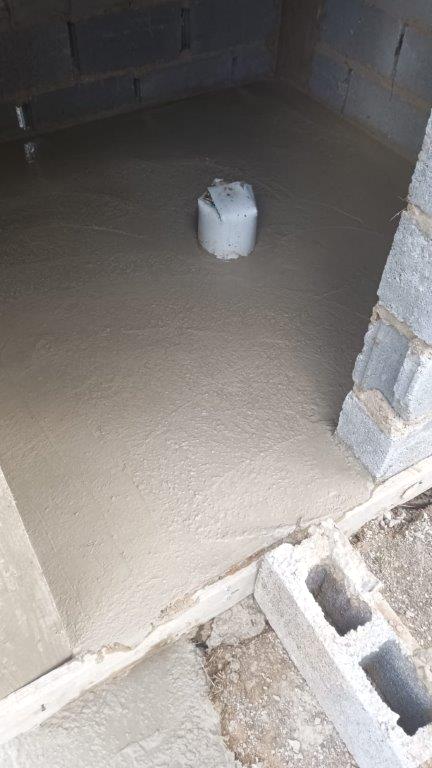

11 juni stroomde het eerste water de leidingen in en 17 juni is de bouw voltooid.
Alleen wat leidingwerk resteert.

Eind Juli gaan we er zelf heen

De foto's

De filmpjes
